Выработка это в строительстве в чем измеряется
Производительность труда в строительстве и методы ее измерения
Производительность труда есть плодотворность, продуктивность, эффективность производственной деятельности людей, т.е. способность конкретного труда создавать в единицу рабочего времени определенное количество продукции.
Уровень производительности труда в строительстве определяется двумя основными показателями:
; (100)
где Q – количество продукции, выработанное за определенное время в натуральном или стоимостном выражении;
Т – количество рабочего времени, потраченного на производство количества продукции Q, чел-час (чел-дн);
, (101)
где Ч – численность рабочих, занятых выпуском продукции Q, чел.
С ростом производительности труда выработка продукции в единицу времени растет, а рабочее время, затрачиваемое на производство единицы продукции, уменьшается.
, (102)
Выработка – это прямой показатель производительности. Рост выработки свидетельствует о росте производительности труда. Трудоемкость – обратный показатель. Снижение трудоемкости работ способствует росту производительности труда.
Производительность труда в строительстве измеряется тремя методами:
Наиболее распространенным является стоимостной метод, при котором количество продукции учитывается по сметной стоимости или по договорной цене. Уровень производительности труда характеризуется при этом методе сметной стоимостью СМР (Ссмр), приходящейся на одного работающего основного и подсобного производства, т.е. строительного производственного персонала (СПП) строительной организации:
; (103)
(104)
Стоимостной показатель является показателем, обобщающим уровень производительности труда по строительной организации (по СУ, тресту), а также по объединению, министерству в целом.
Этот метод универсален и удобен для определения уровня производительности труда по организации, по объекту, по различным бригадам. Его существенный недостаток – зависимость от уровня цен, системы ценообразования и налогообложения, уровня материалоемкости работ (у бригад, занятых монтажом оборудования выработка в стоимостном выражении всегда выше, чем у бригад, занятых разработкой грунта, отделкой, прокладкой сетей и т.п.).
Натуральный метод производительности труда позволяет определить выработку рабочего по профессиям в натуральных показателях по видам работ (м 3 кладки, м 3 конструкций, м 2 площади) либо в целом в единицах измерения конечного продукта приходящегося на одного работающего (м 2 жилой площади, км трубопровода и т. д.).
; (105)
(106)
Натуральная выработка является наиболее объективным и достоверным показателем производительности труда. Кроме того, этот показатель удобен при сравнительном анализе производительности труда в различные годы, в различных государствах.

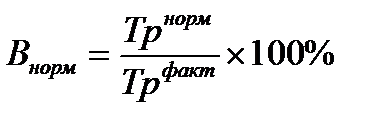

Нормативный метод измерения производительности труда показывает соотношение фактических затрат труда на определенный объем работ с затратами труда, полагающимися по норме, т.е. характеризует степень выполнения норм выработки рабочими. Нормативный показатель представляет собой отношение трудоемкости работ по норме (чел.-дни) к фактической трудоемкости работ (чел.-дни), умноженной на 100. Нормативный метод дает возможность определить либо степень сокращения нормативного времени, либо уровень выполнения норм выработки.
, (107)
От уровня производительности труда зависит объем произведенной продукции (выполненных строительно-монтажных работ), численность и заработная плата работников.
Существенной причиной низкой производительности труда являются потери рабочего времени. Они бывают явными и скрытыми. Явные делятся на целосменные и внутрисменные.
Целосменные и внутрисменные потери могут быть вызваны простоями по различным причинам (отсутствие материалов, механизмов, энергии, неблагоприятные климатические условия и др.) и неявкой рабочих по уважительным (болезнь, исполнение государственных обязанностей и др.) и неуважительным (прогул) причинам.
Скрытые потери рабочего времени возникают в результате недостатков в организации производства (неправильное складирование материалов, нарушение технологии работ, применение конструкций, требующих доработки, низкое качество предыдущих работ и др.). Так как скрытые потери, в отличие от явных, не проявляются в форме бездействия рабочих, их трудно определить и соответственно оптимизировать.
7 Рост производительности труда – основной фактор снижения себестоимости продукции
Производительность труда является показателем экономического роста, то есть показателем, обеспечивающим рост реального продукта и дохода, основным фактором снижения себестоимости продукции.
В нашей стране в последние годы показатель производительности исчез из официальной статистики, прекратилась работа по планированию повышения производительности на всех уровнях управления, начиная с организаций, перестал пропагандироваться передовой опыт в этой области.
Вопросам повышения производительности труда в условиях планово-централизованной экономики придавалось большое значение, хотя по ряду объективных и субъективных причин эти проблемы не могли решаться достаточно эффективно. Сейчас, к большому сожалению, вопрос эффективности, и в частности эффективности труда, практически никого не интересуют, ибо ошибочно считается, что для стабилизации экономики эта проблема не очень важна. Однако без остановки падения и последующего роста производительности труда невозможно добиться стабилизации общественного производства, не говоря уже о его росте. Главной причиной сокращения производительности труда стало падение объемов производства. Важным фактором спада является кризис неплатежей. Последние возникают вследствие как низкой платежной дисциплины, так и сокращающейся платежеспособности предприятий.
По большому счету, накопление скрытой безработицы было бы не возможным, если бы не уменьшалась реальная заработная плата. Поэтому содержание излишней численности возможно только за счет уменьшения реальной заработной платы всех работников.
В Беларуси заработная плата во много раз меньше, чем в Европе, а цены на многие товары достигли мирового уровня. Дешевый труд не может быть высокопроизводительным, обеспечивать экономию и рациональное использование материальных и других производственных ресурсов. Все это ведет к деградации производства, дальнейшему падению его объемов и ухудшению качества выпускаемой продукции.
Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет
ПРОИЗВОДИТЕЛЬНОСТЬ ТРУДА В СТРОИТЕЛЬСТВЕ: МЕТОДЫ ИЗМЕРЕНИЯ И ОЦЕНКИ
Правильное измерение производительности труда в строительстве имеет большое значение для оценки имеющихся резервов, сравнения уровня производительности труда в различных организациях.
Уровень производительности труда в строительстве определяется двумя основными показателями: количеством продукции, выработанной в единицу времени (выработка), и затратами времени, необходимыми для изготовления единицы продукции (трудоемкость).
В зависимости от способа исчисления различают:
Показатели трудоемкости необходимы для расчета уровней производительности труда, оценки эффективности применения новых конструкций, материалов и для эффективности механизации строительно-монтажных работ.
Производительность труда в строительстве измеряется тремя методами:
• стоимостным (наиболее распространенный метод);
П ст = общая стоимость продукции / числу рабочих ее производящих
Уровень производительности характеризуется сметной стоимостью.
Достоинства: простота исчисления, возможность сопоставлять уровни выработки на разных объектах, стройках, определять динамику за ряд лет.
Недостаток: влияние материалоемкости работ.
Натуральная выработка является наиболее объективным и достоверным показателем производительности труда.
Нормативный метод дает возможность определить либо степень сокращения норм рабочего времени, либо уровень выполнения норм выработки.
Факторы, влияющие на производительность труда в строительстве, классифицируются по группам:
• народнохозяйственные (связаны с НТП, размещением производительных сил, улучшением качества управления и планирования и т.д.);
• межотраслевые (определяются возможностями смежных отраслей народного хозяйства влиять на эффективность капитального строительства);
• отраслевые (находят свою реализацию через концентрацию, специализацию и комбинирование производства);
• внутрипроизводственные (факторы, направленные на снижение трудоемкости работ, повышение квалификации рабочих, экономию производственных ресурсов).
Роль и значимость производительности труда работников в строительстве в научных публикациях, справочной и учебной литературе трактуется неоднозначно и характеризуется как:
• главный фактор эффективности производства;
• показатель рациональности использования трудовых ресурсов на предприятиях и в строительной отрасли в целом;
• показатель, от уровня изменения которого зависят в существенной мере объем производства продукции и необходимая численность персонала основной деятельности, заработная плата этого персонала, себестоимость продукции (работ, услуг), а также уровень фондоотдачи и доход предприятия;
• показатель, отражающий уровень изменения трудозатрат производства продукции на предприятиях МТБ строительства;
• показатель, позволяющий выявить степень интенсивного (экстенсивного) типа роста производства на предприятиях МТБ строительства и в строительной отрасли в целом.
О значимой роли производительности труда в использовании трудовых ресурсов убедительно свидетельствует следующее проявление устойчивой тенденции. В странах с развитой рыночной экономикой стремятся производить строительную продукцию, работы и услуги с наименьшими трудозатратами. Это стремление объективно и объяснимо с разных экономических точек зрения и актуально для российских предприятий строительной отрасли по ряду позиций.
Во-первых, с позиции экономической теории, как науки об ограниченности ресурсов в распоряжении, в частности трудовыми, и необходимости их эффективного использования. Эффективное использование трудовых ресурсов позволяет успешно решать проблему снижения их потребности, остроту дефицита трудовых ресурсов, а также отражает решение проблемы обеспечения интенсивного или преимущественно интенсивного типа экономического роста объемов производства в строительной отрасли.
Во-вторых, с позиции проявления действия механизма ресурсосбережения, востребованного в обеспечении реализации целевой мотивации государства и предприятий в необходимости сокращения трудозатрат и приумножения тем самым общественного богатства. Ведь во всех странах с развитой рыночной экономикой стремятся производить продукцию и услуги с наименьшими трудозатратами, ибо это является основой для создания общественного богатства этих стран.
Недостаток внимания к повышению производительности труда как важнейшего механизма ресурсосбережения — это прямой путь к высокозатратному производству строительной продукции, работ, услуг, что существенно затрудняет переход к интенсивному развитию экономики строительства.
В-третьих, с позиции оценки, обеспечения и повышения уровня конкурентоспособности строительных организаций и предприятий строительного комплекса регионов России, экономики строительства и экономики России в целом.
В-четвертых, с позиции постановки и решения определенной оптимизационной экономической задачи:
• максимизации производства и реализации строительной продукции, работ, услуг при задаваемых ограничениях по трудозатратам;
• минимизации трудозатрат при задаваемых ограничениях по объему производства строительной продукции, работ, услуг.
В-пятых, с позиции значимости фактора труда, занимающего важное место в достижении экономического роста в странах с развитой рыночной экономикой. Так, согласно результатам исследования американского ученого Э. Денисона, рост реального национального дохода достигает в этих странах около 32% за счет увеличения трудовых затрат и до 68% за счет повышения производительности труда.
Обобщая, можно констатировать, что повышение производительности труда в деятельности организаций и предприятий строительного комплекса является главным фактором интенсификации прироста объема производимой строительной продукции, а темпы этого прироста предопределяют темпы развития экономики организаций и строительного комплекса в целом.
В целях обеспечения объективности исчисления показателей производительности труда целесообразно обратиться к содержанию понятия «производительность труда». Общепринятая трактовка этого понятия такова. Под производительностью труда понимается продуктивная деятельность работников, измеряемая количеством продукции (работ, услуг), изготавливаемой в единицу рабочего времени, или затратами рабочего времени на производство единицы продукции.
Но ведь затраты рабочего времени, приходящиеся на производство единицы продукции, это трудоемкость, которая обратно пропорциональна производительности труда. Поэтому более обоснованно под производительностью труда работников понимать уровень эффективного использования их труда или эффективного использования трудовых ресурсов в деятельности организации, совокупности организаций региона или строительной отрасли в целом.
Данное или иное содержание трактовки понятия «производительность труда» должно максимально адекватно соответствовать содержанию показателей исчисления производительности труда. Если под производительностью труда работников понимается уровень эффективного использования их живого труда, то количественно показатель исчисления производительности труда должен отражать эффективность затрат живого труда, выражаемую в количестве производимой продукции (работ, услуг) одним работником (рабочим) в учетную единицу рабочего времени (год, квартал, месяц и т. д.). Исходя из используемых учетных единиц рабочего времени, различают часовую, дневную, месячную, квартальную или годовую производительность труда работников (рабочих) организации.
В частности, применительно к деятельности подрядных организаций при расчете показателей производительности труда в стоимостном выражении (показателей выработки) принимают выполняемый организацией за определенный период времени объем строительно-монтажных работ собственными силами (объем выручки от реализации готовой продукции) и затраченное при этом время. Так, при расчетах:
• часовой производительности труда учитывается годовой объем работ (выручка от реализации готовой продукции) и число часов, отработанных всеми рабочими строительной организации в течение года без учетов простоев;
• дневной производительности труда учитывается объем работ (выручка от реализации готовой продукции) за определенный период времени и затрачиваемые при этом человеко-дни рабочими;
• месячной, квартальной и годовой производительности труда учитывается объем работ (сумма выручки от реализации готовой строительной продукции) и среднесписочная численность работников, занятых на строительных и монтажных работах, а также в подсобных производствах.
В сфере экономики строительства, организации и нормировании труда рабочих и в сметном нормировании широко используются понятия выработки и производительности труда, содержание которых следует различать, хотя зачастую оба эти понятия понимаются как синонимы. Что касается понятия выработки, то следует иметь в виду, что строительные организации в своей производственной деятельности используют единые и типовые нормы затрат труда и выработки рабочих, отражающие прогрессивные условия производства и организации труда рабочих.
В частности, при нормировании труда рабочих норма их выработки (Нв) определяется согласно выражению:
где Тсм — продолжительность смены, ч; Кр — численность рабочих, участвующих в выполнении единицы работы; Нвр — норма времени в соответствующих единицах (чел./ч или чел./мин).
Нормы времени в отечественной практике устанавливаются методами технического нормирования или опытно-статистическими методами и определяются как:
где Ч — численность рабочих звена или бригады, чел.; Т — время выполнения строительного процесса, ч.
При этом время выполнения строительного процесса определяется по формуле:
В зарубежной строительной практике, например в США, в составе единичных расценок при определении сметной стоимости работ широко применяется дневная норма выработки рабочих, которая определяется опытным путем при выполнении ее рабочими звена высшей квалификации в течение восьмичасового рабочего дня по передовой технологии и с обеспечением необходимых требований по качеству работ.
Наряду с использованием норм выработки рабочих в производственной деятельности строительных организаций применяются также нормы обслуживания. Например, норма управляемости, определяющая численность работников, которыми должен руководить один руководитель.
Для целей анализа, контроля, оценки, учета и прогнозирования производительности труда работников (рабочих) в производственной деятельности организаций и предприятий строительного комплекса применяют два основных метода измерения производительности труда — натуральный и стоимостной. Оба метода являются производными в зависимости от способа измерения объема производимой продукции (работ, услуг) и учитываемой категории персонала.
Стоимостной метод исчисления производительности труда работников подрядных организаций заключается в определении выработки валового объема производства подрядных работ, выполняемых собственными силами организации по сметной (договорной) стоимости за единицу времени (объема реализации подрядных работ) на одного среднесписочного работника (рабочего) из числа персонала, занятого в сфере основной деятельности и в подсобных производствах, находящихся на балансе строительной организации (табл. 14.2).
Стоимостной метод исчисления производительности труда работников (рабочих) строительных организаций является универсальным методом в силу сопоставимости стоимостной оценки различных видов объема производства (объема реализации) организацией подрядных работ на различных объектах с различными видами работ и различной их трудоемкостью.
Более объективным, в сравнении со стоимостным, является метод определения выработки в натуральных измерителях. Для оценки производительности труда рабочих в натуральных измерителях исчисляется фактическая и нормативная часовая выработка на одного рабочего и выработка в смену. Выработку в натуральных измерителях определяют по отдельным основным видам работ (кирпичная кладка, устройство полов, штукатурные, малярные и облицовочные работы, другие виды работ).
Фактическую выработку (Bф), приходящуюся на 1чел./ч работы рабочих в специализированных бригадах, определяют делением фактически выполненного объема основного вида работ в натуральных единицах измерения (Q) на количество чел./ч, фактически затраченных рабочими данной специальности (Тф), и корректировкой этого выражения на среднюю продолжительность рабочей смены в чел./ч (Тсм):
Нормативная выработка (Вн) определяется делением фактически выполненного объема основного вида работ в натуральном выражении (Q) на нормативное время, приходящееся на единицу работ в чел./ч (Тн), с последующей корректировкой на среднюю продолжительность рабочей смены в часах (Тсм):
Показательно и частично, возможно, в этой связи в период с 1990 г. по 2006 г. включительно Госкомстат России не осуществлял отслеживание темпов роста производительности труда по отраслям и регионам. По оценкам специалистов, уровень производительности в России за 2001-2006 гг. составлял лишь около 14% от уровня США (в строительстве 18%), т. е. в единицу времени в России производилось продукции примерно в 6-7 раз меньше, чем в США, и строилось меньше в 5,5 раза.
Правительство РФ обратило внимание на важную значимость повышения производительности труда в интенсификации развития экономики и дало поручение Госкомстату России вести еще с 2004 г. учет производительности труда. В этой связи специалистам НИИ статистики Госкомстата России было дано задание разработать методологию расчета, которая должна быть в максимальной мере приближена к требованиям международных стандартов и обеспечивать как полный учет результата (эффекта), так и полный учет затрат (ресурсов), приходящихся на этот результат.
Голосование:
Рассчитываем выработку в строительстве: 3 ключевых показателя
Как не допустить срыва сроков сдачи в эксплуатацию объектов строительства?
Как проконтролировать производительность труда строителей?
Как повысить производительность труда и сократить сроки строительства?
Проблемы долгостроя
Иногда строительство объектов затягивается, сроки ввода жилья в эксплуатацию срываются. Считается, что основными причинами таких ситуаций являются общая экономическая нестабильность в стране, падение платежеспособности населения, спад промышленного производства.
Однако не все можно списать на экономический кризис. Определяющим фактором своевременности сдачи и ввода в эксплуатацию зданий во многих случаях является организация труда на объектах строительства. Прием на работу низкоквалифицированных кадров, брак и плохое качество работ, нерасторопность сотрудников отдела снабжения и бухгалтерии, слабый контроль над исполнением работ со стороны руководителей предприятия, начальников объектов и строительных участков, неправильное календарное и оперативное планирование, сбои в работе транспорта и механизмов, неэффективная мотивация труда — и это далеко не полный перечень причин низкой производительности труда на стройках.
А темпы строительства во многом определяют его себестоимость. Значит, производительность труда требует пристального внимания и постоянного контроля.
Производительноcть труда в строительстве характеризуют такие показатели, как трудоемкость и выработка на одного основного рабочего.
Показатели производительности труда в строительстве
Фактические показатели производительности труда в строительстве в большинстве случаев рассчитываются в по форме № 2 — смету-акт формируют в программе «Гранд-смета» или в другой подобной программе на основании Акта приемки выполненных работ (составляется руководителями участков).
Акт — это внутренний документ организации и может составляться в произвольной форме. Главное, чтобы он содержал всю информацию о выполнении определенного этапа работ в натуральном выражении на конкретном объекте.
Акт проверяется и утверждается представителями отдела капитального строительства (технического надзора).
Акт оформляется по каждому строительному участку при закрытии отчетного периода после окончания определенного этапа строительно-монтажных работ (каждый участок выполняет определенный вид общестроительных работ). Примерный перечень участков:
Трудоемкость: рассчитываем и анализируем
В сметах-актах, сформированных сметным отделом на основании актов приемки выполненных работ строительных участков, указывается объем выполненных работ в натуральном и стоимостном выражении с учетом сметно-нормативной стоимости единицы работ, накладных расходов и сметной прибыли.
В верхнем поле сформированных документов указывается общая сметно-нормативная трудоемкость СМР (трудозатраты на весь объем выполненных СМР по акту).
В самой смете указывается сметно-нормативная трудоемкость (трудозатраты) выполненных работ в разрезе операций, видов и подвидов работ на каждую единицу работ (гр. 15) и на выполненный объем (гр. 8). Из них и складывается общая трудоемкость выполненных работ, указанных в акте.
Для анализа производительности труда строительной организации применяются в основном данные об общей трудоемкости работ и стоимости выполненных работ по акту.
Это связано с тем, что при строительстве выполняется много видов и подвидов работ, которые помимо всего прочего подразделяются еще и на операции. Кроме этого, единицы измерения объемов работ могут быть разными (квадратные, кубические и погонные метры, тонны и килограммы, штуки и т. д.). Поэтому анализировать трудоемкость по операциям, подвидам и видам работ достаточно трудоемко.
Однако если существенно нарушен график строительства и отставание нарастает, необходимо точно определить причину и/или виновных. В этом случае придется не только проанализировать показатели фактической трудоемкости по большинству номенклатурных позиций строительно-монтажных работ, но и провести хронометраж и фотографию рабочего времени непосредственно на рабочих местах.
Хронометраж позволит также выяснить, насколько сметно-нормативные нормы трудоемкости соответствуют реальным и оптимальным трудозатратам.
Трудоемкость СМР — это количество трудозатрат на единицу или объем работ в чел.-ч, чел.-днях и т. д.
Сумма трудозатрат на объем СМР (ТЗО) рассчитывается как сумма рабочего времени, затраченного на производство данного вида работ каждым работником участка (бригады, организации):
где В1 — время, отработанное первым основным рабочим и т. д.
Например, в бригаде монолитчиков — 20 чел. Каждый из них отработал в августе по 184 ч на заливке плит перекрытия (согласно табельному учету). Фактические трудозатраты на объем работ или трудоемкость работ по устройству плит перекрытий составили:
184 ч × 20 чел. = 3680 чел.-ч.
Сметно-нормативная трудоемкость определяется по Государственным элементным сметным нормам на строительные работы, утвержденным Постановлением Госстроя России в 2001 г.
ЕЭСН применяются для расчета потребности в различных ресурсах (затраты труда рабочих-строителей, машинистов, время эксплуатации строительных машин и механизмов, материальные ресурсы) при выполнении строительно-монтажных работ и для составления на их основе сметных расчетов (смет) на производство указанных работ ресурсным и ресурсно-индексным методами.
В нашем примере сметно-нормативная трудоемкость складывается из суммы трудозатрат по позициям 43, 44, 52, 54, 56, 58 гр. 15 сметы и составляет 2696 чел.-ч.
Определим, насколько выше фактические трудозатраты, чем сметно-нормативные:
3360 чел.-ч – 2696 чел.-ч = 664 чел.-ч.
Теперь разберемся, в чем причина, и постараемся устранить ее.
Казалось бы, рассчитать фактическую трудоемкость и провести ее элементарный анализ легко. Однако не все так просто. И прежде всего потому, что из имеющихся документов (акт приемки СМР и смета-акт) нельзя выделить ни объем, ни трудоемкость незавершенных работ прошлых периодов, законченных и оформленных актом приемки в отчетном периоде. То есть произведенный выше расчет фактической трудоемкости может быть совершенно неправильным, если на начало отчетного периода имела место «незавершенка».
Как решить эту проблему?
Руководители строительных участков обязаны вести производственные журналы и отмечать в них дату начала этапа работ. Кроме того, в журналах должен вестись учет ежедневного выполнения сменного задания в натуральном выражении в разрезе выполненных работ с распределением на персонал участка (кто, когда и где выполнял какую работу).
Таким образом, на основании данных журнала можно определить действительную трудоемкость выполнения того или иного этапа работ. Период выполнения работ до даты приемки и закрытия с учетом «незавершенки» прошлых периодов необходимо указывать во внутреннем акте приемки строительно-монтажных работ:
Таким образом, расчет и анализ фактической трудоемкости работ будет выглядеть уже иначе.
Фактическая трудоемкость — 4168 чел.-ч.
Общее превышение фактических трудозатрат над сметно-нормативными затратами труда:
4168 чел.-ч – 2696 чел.-ч = 1472 чел.-ч, или 54,5 %. Такой размер отклонения требует серьезного анализа.
Вывод
Затраты труда на производство работ по устройству плит перекрытия больше сметно-нормативной трудоемкости на 1472 чел.-ч. Это означает, что срок сдачи объекта только за счет увеличения трудозатрат на сооружение плит перекрытия отодвинулся на:
1472 чел.-ч / 20 чел. = 73,6 ч, т. е. более чем на 9 средних смен продолжительностью 8 ч или более чем на 6 смен по 12 ч.
Сдвинутые сроки сдачи монолитных работ — это задержка выполнения кладочных, отделочных, кровельных работ и монтажа внутренних сетей дома и других работ. Надо выяснить причину.
Повлиять на величину трудоемкости монолитных работ может прежде всего работа бетононасоса и качество бетонной смеси, в частности:
1. Состав бетонной смеси.
2. Диаметр трубы бетоновода.
3. Эксплуатационная мощность бетононасоса.
4. Длина бетоновода, этаж строящегося объекта.
5. Погодные условия (низкая температура воздуха).
6. Система бетононасоса.
7. Количество изгибов труб бетоновода.
8. Качество монтажа всех систем бетононасоса.
9. Нарушение условий эксплуатации бетононасоса.
Причиной увеличения трудоемкости могут стать и более длительные, чем предусмотрено сметными нормативами, необходимые технологические перерывы: начало и окончание смены, перерывы в доставке бетона, подъем и перенос арматуры на место укладки, проверка и очистка опалубки и др. Здесь и могут пригодиться данные хронометража и фотографии рабочего дня участка монолитных работ.
Если причина технологических перерывов признана объективной, а их продолжительность — обоснованной, это нужно учитывать при анализе трудоемкости.
Причиной увеличения трудоемкости всех видов строительно-монтажных работ могут стать:
– низкая квалификация рабочих и ИТР;
– неэффективная система мотивации труда;
– низкий уровень трудовой и производственной дисциплины работников на строительном объекте;
При использовании данного метода расчета трудоемкости работ могут возникнуть трудности в отнесении данных об отработанных человеко-часах, зафиксированных табелем учета рабочего времени участка, к тому или иному акту приемки выполненных работ, если по участку закрывается несколько актов за месяц и выполняемые работы разного характера осуществляются в течение месяца практически параллельно.
Чтобы не усложнять задачу и не проводить лишние расчеты, можно проанализировать сумму трудоемкости работ по нескольким актам приемки выполненных строительно-монтажных работ за отчетный период.
Выработка
Одним из наиболее важных показателей производительности труда в строительстве является выработка — выполненный за определенный период (час, день, месяц, квартал, год) объем строительно-монтажных работ, приходящийся на одного основного рабочего. Это самый распространенный и универсальный показатель производительности труда.
Выработка в строительстве может определяться в натуральном и стоимостном выражении. На практике для анализа производительности труда чаще всего применяют показатель выработки в стоимостном выражении исходя из общего объема СМР по смете-акту приемки выполненных работ.
В целом по итогам работы участка и объекта строительства выработка определяется по сумме всех актов приемки выполненных работ.
Чтобы определить выработку на одного работающего или на один чел.-час в стоимостном выражении, надо разделить объем СМР на численность основного персонала, который выполнял эти работы, или на количество отработанных человеко-часов.
С помощью сравнительного анализа нормативных и фактических показателей выработки можно определить, насколько производительно работал тот или иной участок или бригада, выяснить причины низкой производительности труда и принять меры по сокращению сроков строительства.
Рассмотрим пример расчета плановой и фактической выработки и порядок ее анализа.
Стандартная формула расчета выработки:
О — объем выполненных работ;
Чср/сп — среднесписочная численность.
То есть для расчета выработки на одного работающего нужно знать численность персонала. В стандартной формуле расчета выработки заложена среднесписочная численность, на которую должен быть разделен объем выполненных СМР.
Однако одна из особенностей строительства — высокий уровень текучести кадров из-за тяжелых условий труда и низкого уровня заработной платы.
Кроме того, если строительная компания одновременно строит нескольких объектов, она может «перебрасывать» рабочих с одного объекта на другой (чтобы соблюдались сроки).
Надо учитывать и частые прогулы, выход в нетрезвом виде, травмы — все это далеко не редкость в нашем строительстве.
Поэтому расчет выработки с учетом среднесписочной численности строительных участков и строительной организации в целом не даст корректного результата.
Как же правильно определить выработку?
В любой строительной организации выход рабочих должен учитываться в табелях и в производственных журналах. На основе этих данных можно составлять ежедневную сводку о выходе рабочих-строителей на объекты строительства в разрезе строительных участков. А при расчете численности для определения выработки использовать среднедневную численность рабочих.
Рассмотрим отличия результатов расчета среднесписочной и среднедневной численности в строительной организации.
Среднесписочная численность рассчитывается следующим образом:
Чср/сп = (Численность на начало периода + Численность на конец периода) / 2.
Расчет среднесписочной численности — в табл. 1–3.
Таблица 1
Расчет среднесписочной численности по участкам и объектам на 01.08.2016
Число месяца
Участок
Численность всего на 1 августа
Всего численность по объекту на ул. Журавлева, 46 на 1 августа
Всего численность по объекту на ул. Панкращенко, 44 на 1 августа
